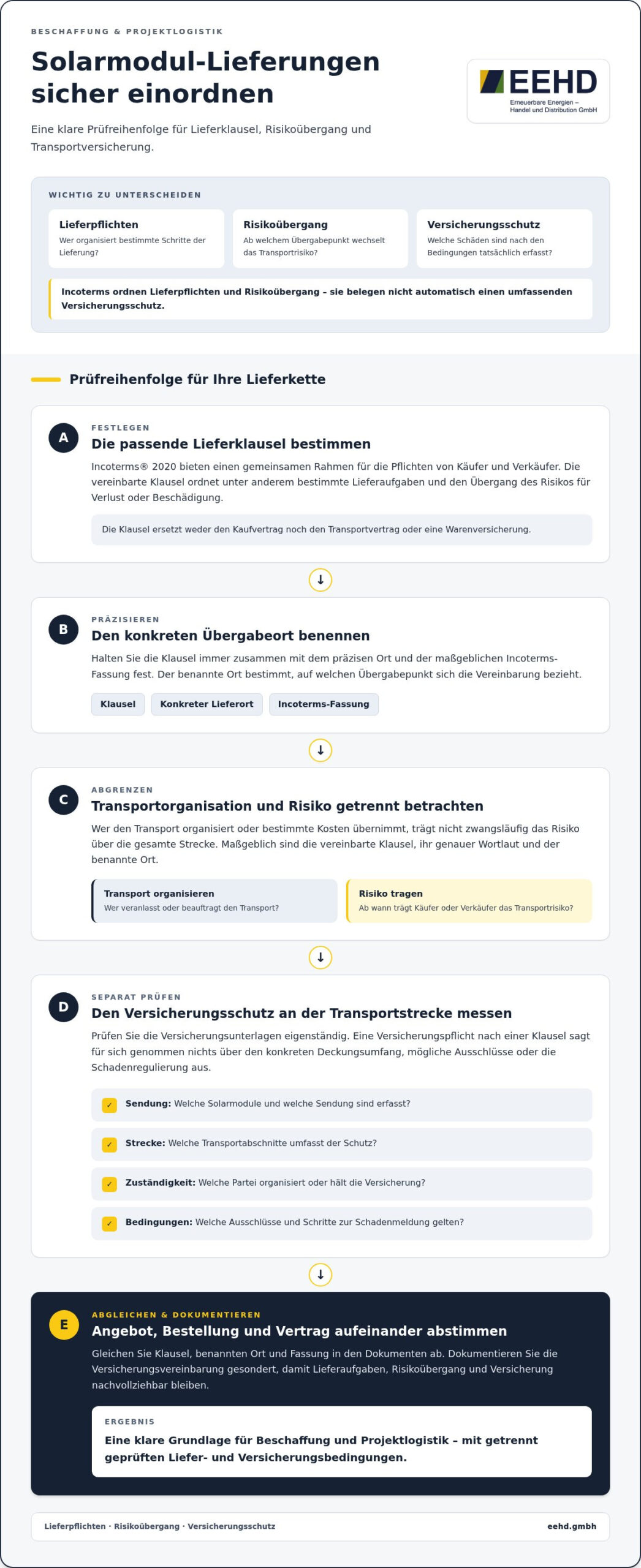

Incoterms für Solarmodule: Transportrisiko und Versicherung richtig einordnen
Was passiert, wenn Solarmodule während des Transports beschädigt werden? Entscheidet die Lieferklausel automatisch, wer den Schaden trägt? Bei der Beschaffung von Solarmodulen strukturieren Incoterms den Lieferablauf und legen fest, an welchem Punkt das Transportrisiko vom Verkäufer auf den Käufer übergeht. Die Incoterms für Solarmodule regeln jedoch nicht automatisch, ob ausreichender Versicherungsschutz besteht. Wer nach „incoterms solarmodule“ sucht, sollte deshalb Lieferpflichten und Versicherung getrennt betrachten.
Diese Unterscheidung ist für Unternehmen, Kommunen und Fachpartner wichtig. Wer den Transport organisiert oder bestimmte Kosten übernimmt, trägt nicht zwangsläufig das Risiko über die gesamte Strecke. Ebenso bedeutet eine Versicherungspflicht nach einer Klausel nicht, dass jeder denkbare Schaden abgedeckt ist. Incoterms® 2020 bieten einen gemeinsamen Rahmen, ersetzen aber nicht die separate Prüfung der Versicherungsbedingungen.
Im Folgenden erfahren Sie, wie sich Lieferverantwortung und Risikoübergang voneinander abgrenzen lassen und welche Punkte Sie zur Transportversicherung gesondert prüfen sollten. Außerdem zeigen wir, wie Sie eine passende Klausel für Ihre Lieferkette auswählen und die vereinbarten Bedingungen in Beschaffung und Projektlogistik eindeutig dokumentieren.
Wichtigste Erkenntnisse
- Trennen Sie Lieferverantwortung, Risikoübergang und Versicherungsschutz. Diese Punkte hängen zusammen, sind aber nicht dasselbe.
- Vergleichen Sie EXW, FCA, CIP und DAP anhand des Übergabepunkts, der Transportorganisation und des Versicherungsbezugs.
- Wählen Sie die passende Incoterm-Klausel für Solarmodule anhand des Transportwegs und des benannten Lieferorts. Halten Sie beides eindeutig im Vertrag fest.
- Prüfen Sie separat, welche Schäden die Transportversicherung abdeckt. Eine Lieferklausel allein klärt nicht jede Deckungsfrage.
- Stimmen Sie Klausel, Fassung und Lieferort in Angebot und Vertrag ab, damit Beschaffung und Projektlogistik nachvollziehbar geplant werden können.
Incoterms für Solarmodule: Was Lieferklauseln tatsächlich regeln
Bei der Beschaffung von Solarmodulen reicht es nicht, im Angebot lediglich „Lieferung frei Baustelle“ oder einen allgemeinen Zielort festzuhalten. Entscheidend ist, welche Lieferklausel gilt und welcher konkrete Ort dazu vereinbart wurde. Incoterms® sind international verwendete Regeln, die Pflichten von Käufer und Verkäufer bei der Lieferung festlegen. Sie ordnen unter anderem die Organisation bestimmter Transportabschnitte und bestimmen, wann das Risiko für Verlust oder Beschädigung der Ware vom Verkäufer auf den Käufer übergeht.
Die Incoterms Regeln umfassen Klauseln für unterschiedliche Transportarten und Lieferabläufe. Bei Solarmodulen schaffen sie eine gemeinsame Grundlage für Lieferant, Käufer und weitere Projektbeteiligte. Sie ersetzen jedoch weder den Kaufvertrag noch den Transportvertrag oder eine Warenversicherung. Der Kaufvertrag legt weitere Bedingungen des Kaufs fest, während der Transportvertrag die Beauftragung des Frachtführers regelt. Eine Versicherung betrifft wiederum den vereinbarten Schutz der Ware während des Transports.
Welche Fragen beantworten Incoterms bei einer Modullieferung?
Eine Lieferklausel ordnet, welche Partei bestimmte Schritte der Lieferung organisiert. Dazu kann beispielsweise die Bereitstellung der Solarmodule oder die Organisation eines Transportabschnitts gehören. Zugleich legt die Klausel fest, an welchem Punkt das Transportrisiko übergeht. Wer ab diesem Punkt das Risiko trägt, ergibt sich aus der vereinbarten Regel, nicht allein daraus, wer den Transport veranlasst oder bezahlt.
Der benannte Ort ist dabei wesentlich. Ohne präzise Ortsangabe bleibt offen, auf welchen Übergabepunkt sich die Vereinbarung bezieht. Halten Sie deshalb die Klausel zusammen mit dem konkreten Ort und der maßgeblichen Incoterms-Fassung im Angebot und Vertrag fest. So können alle Beteiligten Lieferpflichten und Risikoübergang derselben Grundlage zuordnen.
Incoterms sind keine eigenständige Transportversicherung
Kernaussage: Incoterms ordnen Lieferpflichten und Risikoübergang, nicht automatisch den Versicherungsschutz. Eine Klausel kann bestimmen, wer das Risiko während eines bestimmten Transportabschnitts trägt. Für sich genommen sagt sie aber nicht, ob ein konkreter Schaden versichert ist.
Prüfen Sie den Versicherungsschutz deshalb separat. Wer das Risiko trägt und wer eine Versicherung organisiert, sind unterschiedliche Fragen. Einzelne Incoterms-Klauseln sehen zwar eine Versicherungspflicht für eine Vertragspartei vor. Daraus folgt jedoch keine pauschale Aussage über den Deckungsumfang, mögliche Ausschlüsse oder die Schadenregulierung. Diese Punkte richten sich nach den jeweiligen Versicherungsbedingungen.
Für eine nachvollziehbare Projektlogistik sollten Sie Lieferklausel, benannten Ort und Versicherungsvereinbarung als zusammenhängende, aber eigenständige Angaben dokumentieren. So wird klar, wer welche Lieferaufgaben übernimmt und welche Versicherungsfragen separat zu prüfen sind.
Risikoübergang und Versicherung beim Transport von Solarmodulen unterscheiden
Der Risikoübergang beschreibt, ab welchem vertraglich festgelegten Zeitpunkt oder Übergabepunkt Käufer oder Verkäufer das Transportrisiko tragen. Diese Abgrenzung ist für Unternehmen wichtig, weil ein möglicher Schaden unterwegs nicht automatisch der Partei zugeordnet wird, die den Transport beauftragt hat. Maßgeblich sind die vereinbarte Incoterm-Klausel, ihr genauer Wortlaut und der benannte Ort.
Risikozuordnung und Versicherungsdeckung sind zwei getrennte Fragen: Incoterms legen fest, wann das Risiko zwischen den Vertragsparteien übergeht. Ob eine Warenversicherung einen Schaden abdeckt, ergibt sich dagegen aus den jeweiligen Versicherungsunterlagen. Eine Klausel allein belegt weder umfassenden Schutz noch, dass jede beteiligte Partei selbst versichert ist.
Was bedeutet der Risikoübergang für die beteiligten Unternehmen?
Betrachten Sie eine Modullieferung vom vereinbarten Übergabeort bis zum Projektstandort. Je nach Klausel kann das Risiko bereits bei einer früheren Übergabe wechseln oder bis zu einem späteren Punkt beim Verkäufer verbleiben. Entscheidend ist die gewählte Regel. Käufer und Verkäufer sollten daher nicht nur die Klauselbezeichnung, sondern auch den Übergabeort eindeutig festhalten.
Unklarheiten entstehen häufig, wenn Angebot, Bestellung und Vertrag unterschiedliche Ortsangaben oder Klauselfassungen enthalten. Gleichen Sie diese Dokumente ab und prüfen Sie, ob der benannte Ort zum vorgesehenen Lieferablauf passt. Maßgeblich ist der vereinbarte Wortlaut in der Vertragsfassung, nicht die allgemeine Annahme, wer „für den Transport zuständig“ ist.
Welche Fragen sollte die Transportversicherung separat beantworten?
Prüfen Sie die Versicherung anhand der tatsächlichen Transportstrecke. So erkennen Sie, ob die Versicherungsunterlagen zur vereinbarten Lieferung passen und welche Beteiligten für die einzelnen Abschnitte zuständig sind. Berücksichtigen Sie insbesondere:
- Welche Solarmodule und welche Sendung sind erfasst?
- Welche Transportabschnitte umfasst der Versicherungsschutz?
- Welche Partei organisiert oder hält die Versicherung?
- Welche Bedingungen, Ausschlüsse und Schritte zur Schadenmeldung gelten?
Setzen Sie weder einen bestimmten Deckungsumfang noch eine bestimmte Schadenabwicklung voraus. Diese Punkte können je nach Versicherungsvertrag variieren. Gehen Sie bei der Prüfung in zwei Schritten vor: Lesen Sie zunächst die Liefervereinbarung auf Klausel, Ort und Risikoübergang. Vergleichen Sie anschließend die Versicherungsunterlagen mit der konkreten Strecke und den dort genannten Beteiligten. So lässt sich erkennen, ob Lieferablauf und Versicherungsschutz zusammenpassen, ohne beide Regelwerke gleichzusetzen.
Bei incoterms solarmodule gehört diese Prüfung zu einer vorausschauenden Beschaffung. Eine sauber abgestimmte Projektlogistik macht Zuständigkeiten im Lieferablauf nachvollziehbar, ersetzt aber nicht die Prüfung der Versicherungsbedingungen. EEHD unterstützt Sie als beratender Projektpartner dabei, Lieferabläufe und PV-Komponentenbeschaffung aufeinander abzustimmen. Schreiben Sie uns einfach eine E-Mail an vertrieb@eehd.gmbh oder informieren Sie sich zur Abstimmung Ihrer PV-Projektlogistik.
EXW, FCA, CIP und DAP für Solarmodule sinnvoll vergleichen
Welche Lieferklausel zu einer Solarmodul-Lieferung passt, hängt davon ab, wo die Ware übergeben wird, wer den Transport organisiert und wie die Parteien ihre Zuständigkeiten verteilen wollen. Die folgende Übersicht ordnet vier häufig betrachtete Klauseln nach Incoterms® 2020 ein. Sie ersetzt nicht den Abgleich mit dem Vertrag: Bei jeder Klausel ist der benannte Ort entscheidend und sollte präzise angegeben werden.
Welche Unterschiede sollten Einkäufer in der Tabelle vergleichen?
Vergleichen Sie nicht nur, wer den Transport beauftragt. Prüfen Sie auch, wann das Risiko wechselt und ob die Klausel eine Versicherungspflicht vorsieht.
| Klausel | Übergabe und Risikoübergang | Transportorganisation | Versicherungsbezug |
|---|---|---|---|
| EXW | Die Ware wird am vereinbarten Ort zur Verfügung gestellt; dort geht das Risiko über. Nach der Klausel muss der Verkäufer sie nicht auf das Abholfahrzeug laden. | Der Käufer organisiert grundsätzlich die Abholung und den weiteren Transport. | Keine Versicherungspflicht aus der Klausel. |
| FCA | Die Ware wird am genau vereinbarten Ort an den vom Käufer benannten Frachtführer übergeben. Dort geht das Risiko über. | Der Käufer organisiert grundsätzlich den Haupttransport; die Übergabe richtet sich nach dem benannten Ort. | Keine Versicherungspflicht aus der Klausel. |
| CIP | Das Risiko geht bei Übergabe an den ersten Frachtführer über, nicht erst am benannten Bestimmungsort. | Der Verkäufer organisiert den Transport bis zum vereinbarten Bestimmungsort. | Der Verkäufer muss nach Incoterms® 2020 Versicherungsschutz gemäß den Anforderungen der Klausel beschaffen, mindestens nach Institute Cargo Clauses (A). Das ist keine pauschale Zusage für jede denkbare Deckung. |
| DAP | Das Risiko bleibt beim Verkäufer, bis die Ware am benannten Bestimmungsort zur Entladung bereitgestellt ist. | Der Verkäufer organisiert den Transport bis zu diesem Ort. | Keine Versicherungspflicht aus der Klausel. |
Wann ist eine Klausel für das konkrete Projekt passend?
Leiten Sie die Auswahl aus dem tatsächlichen Lieferablauf ab. Klären Sie, wo die Solarmodule in die Verantwortung der nächsten Partei übergehen sollen und wer die Transportabschnitte koordinieren kann. Bei einer mehrstufigen oder multimodalen Lieferkette ist es besonders wichtig, den Übergabepunkt der Klausel mit der tatsächlichen Abwicklung abzugleichen.
Bei incoterms solarmodule gibt es keine pauschal beste Klausel. Prüfen Sie für Ihr Vorhaben die Transportart, die beteiligten Unternehmen, den gewünschten Risikoübergang und den benannten Ort. Schreiben Sie außerdem die verwendete Fassung ausdrücklich in Angebot und Vertrag. Achten Sie darauf, dass die Beschreibung der Klausel und die vereinbarten Pflichten zur maßgeblichen Incoterms-Fassung passen.
Wenn Sie PV-Komponentenbeschaffung und Projektlogistik aufeinander abstimmen möchten, schreiben Sie EEHD einfach eine E-Mail an vertrieb@eehd.gmbh. Eine abgestimmte Planung führt Liefervereinbarungen und Projektabläufe zusammen.

Solarmodul-Lieferungen mit einer klaren Prüfreihenfolge vorbereiten
Eine eindeutige Liefervereinbarung entsteht nicht allein durch die Wahl eines Incoterms-Kürzels. Bei der Solarmodulbeschaffung müssen Sie Bedarf, Transportablauf, Risikoübergang und Versicherung zusammen betrachten. Die folgende Prüfreihenfolge hilft, offene Punkte früh zu erkennen und Angaben in Angebot, Bestellung und Vertrag abzugleichen.
- Lieferbedarf und Ablauf klären. Legen Sie fest, welche Photovoltaikkomponenten benötigt werden und an welchem Ort sie für das Projekt gebraucht werden. Berücksichtigen Sie die vorgesehenen Transportabschnitte und die Einordnung in den Projektablauf.
- Aufgaben und Übergabe abstimmen. Bestimmen Sie, welche Partei die einzelnen Lieferabschnitte organisiert und an welchem Punkt die Ware übergeben wird. Stimmen Sie die Zuständigkeiten mit den beteiligten Unternehmen ab.
- Klausel, Fassung und Ort festhalten. Erfassen Sie das Incoterms-Kürzel zusammen mit der verwendeten Fassung und dem genau benannten Ort. Prüfen Sie, ob diese Angaben in Angebot, Bestellung und Vertrag übereinstimmen.
- Risikoübergang nachvollziehen. Halten Sie fest, an welchem vertraglich bestimmten Punkt das Transportrisiko wechselt. Verwechseln Sie diesen Übergang nicht mit der Frage, wer den Transport organisiert.
- Versicherungsunterlagen gesondert abgleichen. Vergleichen Sie die vereinbarte Lieferstrecke und die beteiligten Parteien mit den Versicherungsdokumenten. Dokumentieren Sie offene Fragen zu Umfang, Ausschlüssen und Schadenmeldung separat.
Welche Angaben sollten in Bestellung und Vertrag eindeutig sein?
Führen Sie Klauselkürzel, Incoterms-Fassung und benannten Ort gemeinsam auf, statt diese Angaben auf mehrere Dokumente zu verteilen. Beschreiben Sie auch die vereinbarten Lieferabschnitte und Zuständigkeiten so, dass sie zum tatsächlichen Ablauf passen. Kennzeichnen Sie zusätzliche Absprachen klar. Sie ergänzen die Standardklausel, sind aber nicht mit ihr gleichzusetzen.
Prüfen Sie anschließend den gesamten Dokumentensatz: Stimmen Angebot und Bestellung überein? Ist der Ort eindeutig bezeichnet? Ist erkennbar, welche Vereinbarung für den Risikoübergang gilt? Ein systematischer Abgleich reduziert den Auslegungsspielraum, bevor die Lieferung in die Projektlogistik eingeplant wird.
Wie lassen sich Lieferunterlagen und Versicherungspapiere abgleichen?
Vergleichen Sie die Lieferpapiere mit den Versicherungsunterlagen. Achten Sie auf übereinstimmende Angaben zu Ware, Strecke, Übergabepunkt und beteiligten Parteien. Prüfen Sie, welche Transportabschnitte vom vereinbarten Versicherungsschutz erfasst sind. Lieferdokumente und Versicherungspapiere bleiben getrennte Unterlagen, sollten aber gemeinsam betrachtet werden, damit Abweichungen auffallen.
Eine abgestimmte Planung verbindet Lieferbedingungen mit Materialversorgung und Projektzeitplan. Für eine umfassende Beschaffungsplanung kann der Photovoltaik-Großhandel in Deutschland eine Rolle spielen, wenn Sie Komponentenbedarf und Projektablauf gemeinsam betrachten. Wenn Sie Ihre PV-Komponentenbeschaffung und Projektlogistik abstimmen möchten, nehmen Sie Kontakt mit EEHD auf oder schreiben Sie uns einfach eine E-Mail an vertrieb@eehd.gmbh.
Mit EEHD Solarmodulbeschaffung und Projektlogistik abstimmen
Eine passende Lieferklausel ist nur ein Teil der Beschaffungsplanung. Damit Solarmodule und weitere PV-Komponenten in den Projektablauf passen, sollten Sie Zuständigkeiten, Lieferbedingungen und Materialversorgung gemeinsam betrachten. EEHD beliefert Installateure, Fachbetriebe, Kommunen und Unternehmen mit Photovoltaikprodukten und begleitet Energieprojekte als beratender Partner. Die herstellerunabhängige Beratung und abgestimmte Projektlogistik helfen dabei, Beschaffung und Projektanforderungen zusammenzuführen.
Wie unterstützt EEHD gewerbliche PV-Projekte?
Bei gewerblichen Vorhaben greifen Komponentenauswahl und Lieferplanung ineinander. Die benötigten Solarmodule, Wechselrichter oder Unterkonstruktionen müssen zum Projekt passen. Zugleich sollten die vereinbarten Lieferbedingungen mit den vorgesehenen Abläufen abgestimmt sein. EEHD unterstützt Unternehmen und Fachpartner dabei, diese Punkte in Beschaffungsplanung und Projektlogistik einzubeziehen.
So lassen sich organisatorische Fragen früh in die Projektplanung aufnehmen. Dazu gehören der vorgesehene Lieferort, die geplante Materialversorgung und die Abstimmung der Beschaffung mit dem Projektfortschritt. Der Photovoltaik-Großhandel in Deutschland kann Beschaffung und Projektabläufe miteinander verbinden. EEHD begleitet Energieprojekte seit über 14 Jahren und bietet herstellerunabhängige Beratung.
Die Beratung zu Beschaffung und Projektlogistik ersetzt keine Prüfung der Transportversicherung. Versicherungsbedingungen und mögliche Deckungsfragen sind gesondert zu betrachten. Der praktische Nutzen liegt darin, PV-Komponenten und ihre Lieferbedingungen in den vorgesehenen Projektablauf einzuordnen, statt einzelne Angaben isoliert zu behandeln.
Welche Informationen helfen beim nächsten Abstimmungsschritt?
Für eine gezielte Abstimmung hilft es, das Projektanliegen kurz und konkret zu beschreiben. Nennen Sie die Projektphase, die benötigten PV-Produkte und die vorgesehenen Lieferbedingungen. Ergänzen Sie den gewünschten Lieferort sowie bekannte Angaben zu Transportabschnitten und Zuständigkeiten. So lässt sich die Beschaffung im Zusammenhang mit der Projektlogistik besprechen.
- Beschreiben Sie die Projektphase und den vorgesehenen Einsatz der Komponenten.
- Führen Sie die benötigten Produkte und den geplanten Lieferort auf.
- Nennen Sie die vorgesehene Incoterm-Klausel und Fassung, sofern diese bereits festgelegt sind.
- Fassen Sie organisatorische Fragen zur Materialversorgung und zum Projektablauf zusammen.
Diese Angaben machen die relevanten Punkte für die weitere Abstimmung nachvollziehbar. Wenn Sie Ihre incoterms solarmodule in den Kontext der PV-Beschaffung einordnen möchten, stimmen Sie Ihre Projektlogistik mit EEHD ab. Schildern Sie Ihr Projektanliegen und die gewünschten Produkte direkt per E-Mail. Schreiben Sie uns einfach eine E-Mail.
Bringen Sie Ihre Liefervereinbarung ins Projekt
Nutzen Sie die vereinbarten incoterms solarmodule nicht nur als Eintrag im Vertrag. Beziehen Sie sie früh in die Projektplanung ein, damit die Lieferbedingungen zu den beteiligten Unternehmen und zum vorgesehenen Ablauf passen. Ändert sich der Lieferort oder ein Transportabschnitt, gleichen Sie die Vereinbarung erneut mit Angebot, Bestellung und Versicherungsunterlagen ab.
So wird die Klausel zu einem handhabbaren Teil Ihrer Beschaffung: Zuständigkeiten lassen sich gezielt abstimmen, offene Punkte rechtzeitig erkennen und die Materialversorgung besser in den Projektablauf einordnen. Für den nächsten Schritt können Sie Ihr Anliegen und die benötigten PV-Produkte direkt an EEHD richten.
Schreiben Sie uns einfach eine E-Mail an vertrieb@eehd.gmbh, wenn Sie Ihre PV-Produkte und Projektlogistik abstimmen möchten. Eine klare Anfrage schafft eine gute Grundlage für die weitere Planung Ihres Vorhabens.
Häufige Fragen zu Incoterms für Solarmodule
Regeln Incoterms bei Solarmodulen automatisch die Transportversicherung?
Nein. Eine Incoterm-Klausel ist keine allgemeine Transportversicherung. Sie legt die Lieferpflichten der Parteien fest; eine Versicherungspflicht besteht nur bei bestimmten Klauseln, etwa CIP. Prüfen Sie zusätzlich die Versicherungsunterlagen: Stimmen Ware, Strecke und beteiligte Parteien mit der vorgesehenen Lieferung überein? So erkennen Sie, ob für den geplanten Transport ein eigener Versicherungsvertrag erforderlich ist, statt sich allein auf das Kürzel im Kaufvertrag zu verlassen.
Wer trägt das Transportrisiko bei Solarmodulen?
Das richtet sich nach der vereinbarten Klausel und dem darin festgelegten Übergabepunkt. Wird eine Sendung beispielsweise nach FCA an den benannten Frachtführer übergeben, wechselt das Risiko dort auf den Käufer. Bei DAP bleibt es grundsätzlich beim Verkäufer, bis die Ware am vereinbarten Bestimmungsort zur Entladung bereitsteht. Halten Sie diesen Punkt auch intern fest, damit Zuständigkeiten im Schadensfall nachvollziehbar bleiben.
Welche Incoterms sind für den Transport von Solarmodulen relevant?
Für Solarmodule kommen grundsätzlich verschiedene der elf Incoterms® 2020 infrage. EXW, FCA, CPT, CIP, DAP, DPU und DDP können für unterschiedliche Transportarten genutzt werden. FAS, FOB, CFR und CIF gelten dagegen für See- und Binnenschiffstransporte. Welche Regel passt, hängt unter anderem davon ab, wo die Ware übergeben wird und wie der Transport abläuft. Bei incoterms solarmodule sollten Sie die Klausel deshalb auf die konkrete Lieferkette beziehen.
Muss der Verkäufer Solarmodule bei CIP versichern?
Ja. Bei CIP muss der Verkäufer nach Incoterms® 2020 eine Versicherung zugunsten des Käufers beschaffen, die mindestens den Anforderungen der Institute Cargo Clauses (A) entspricht. Beachten Sie den Unterschied zwischen Risikoübergang und Transportorganisation: Das Risiko geht bereits bei Übergabe an den ersten Frachtführer über, während der Verkäufer den Transport bis zum vereinbarten Bestimmungsort organisiert. Lesen Sie die Versicherungsunterlagen zusätzlich zur Klausel.
Was bedeutet EXW beim Kauf von Solarmodulen?
Bei EXW stellt der Verkäufer die Solarmodule am vereinbarten Ort zur Verfügung. Ab diesem Punkt trägt der Käufer grundsätzlich das Risiko und organisiert den weiteren Transport. Der Verkäufer ist bei EXW nicht verpflichtet, die Ware auf das Abholfahrzeug zu laden. Stimmen Sie die Vereinbarung deshalb auf den tatsächlichen Abholablauf ab. Sind mehrere Unternehmen beteiligt, dokumentieren Sie Zuständigkeit und Übergabe eindeutig.
Welche Angaben sollten bei Incoterms im Vertrag stehen?
Schreiben Sie das Kürzel, die maßgebliche Fassung und den präzisen benannten Ort gemeinsam in den Vertrag, zum Beispiel „FCA“ mit dem vereinbarten Übergabepunkt und „Incoterms® 2020“. Achten Sie darauf, dass Angebot, Bestellung und Vertrag dieselben Angaben enthalten. Formulieren Sie ergänzende Absprachen separat und eindeutig. So vermeiden Sie, dass Beteiligte unterschiedliche Orte oder Regelversionen zugrunde legen.
Ist eine Incoterm-Klausel für jede Transportart von Solarmodulen geeignet?
Nein. Die Klauseln sind nicht alle für dieselben Transportarten vorgesehen. Sieben Regeln gelten für verschiedene Transportarten, während FAS, FOB, CFR und CIF für See- und Binnenschiffstransporte bestimmt sind. Bei einer Lieferkette mit mehreren Verkehrsmitteln sollten Sie den tatsächlichen Übergabepunkt und den gesamten Transportablauf mit der gewählten Regel abgleichen. Maßgeblich sind die Regeln der vereinbarten Incoterms-Fassung.
